SE TREBINJE 1:
Milutin Mastilović: Projekat “SE Trebinje 1” je usporen, ali se isplati

Autor: Jela Džomba Direkt priče Aktuelno Društvo
5 minuta čitanja

Izgradnji solarnih panela na Zubcima, u sklopu projekta “SE Trebinje 1”, o kojem se govori već pet godina, još se ne nazire kraj. Zbog povećanja snage panela, kako je na jučerašnjoj javnoj raspravi  uvjeravao Milutin Mastilović, projekat je gotovo vraćen na početak. Umjesto da, kako je bilo najavljeno, paneli budu priključeni na mrežu još 2022. godine, tri godine kasnije javnosti je tek predstavljen nacrt studije uticaja na životnu sredinu.

Elektroprivreda Republike Srpske je koncesiju dobila u oktobru 2020. godine nakon čega je osnovala novo preduzeće “SE Trebinje 1” d.o.o. Trebinje.

Projekat smo krenuli u tom momentu sa panelima koji su od 300 vati, to je bio taj panel“, rekao je na jučerašnjoj javnoj raspravi Milutin Mastilović, član Upravnog odbora “SE Trebinje 1” i dodao da su nakon toga uspjeli da dobiju i niz neophodnih dokumenata za solarnu elektranu.

Nakon korona virusa, prema njegovim riječima, došlo je do iskoraka u opremi, gdje je porasla snaga panela pa je na istoj površini moguće dobiti duplo veću snagu.

Ludost je to ne iskoristiti. Mi smo na neki način usporili taj projekat, ja priznajem, evo već pet godina se vrtimo. Usporili smo ga, ali se isplati“, rekao je Mastilović i precizirao da će na površini na kojoj su ranije planirana 72-73 megavata sada imati 166 megavata.

Nakon te promjene, kako navodi Mastilović, urađena je i izmjena ugovora o koncesiji, novi idejni projekat, novi lokacijski uslovi.

Kada se planira završetak projekta “SE Trebinje 1” Mastilović nije navodio, ali je u svom obraćanju precizirao da bi godišnja dobit Grada Trebinja trebalo da bude prosječno milion i 100 hiljada maraka.

 „To je najbolja lokacija u BiH što se tiče sunčanih sati za solarne elektrane, blagi povjetarac koji hladi panele“, rekao je Mastilović i dodao da problema, manje više, i nemaju sa stanovništvom.

Hronologija događaja

Podsjetimo, koncesija za izgradnju solarne elektrane “Trebinje 1” potpisana je još u oktobru 2020. godine između Vlade Republike Srpske i “Elektroprivrede RS”. Nakon toga ERS osniva novo preduzeće “SE Trebinje 1”, a godinu kasnije ustupa mu koncesiju za izgradnju solarne elektrane.

Nekoliko mjeseci kasnije, Vlada Republike Srpske odobrava prenos 70 posto vlasničkih prava SE Trebinje na mađarsku firmu Lugos Renewables, čime ovo preduzeće praktično bez javnog nadmetanja dolazi do koncesije. Međutim, ne zadržava se dugo. Ovaj vlasnički udio preuzela je druga mađarska firma MAYER NRG Kft koja, prema podacima do kojih su došli Transparencay International u BiH i portal CAPITAL, nema zaposlenih radnika i ozbiljnih prihoda. Prema dostupnim podacima, ova firma je u 2023. godini zabilježila gubitak od 11 hiljada forinti ( oko 27 evra) i ima više obaveza nego imovine, odnosno vrlo nisku sposobnost za kratkoročno izmirenje dugova.

Kako su ova preduzeća došla do koncesije, o tome nije bilo riječi.

U julu 2024. godine potpisan je Aneks 2 ugovora o koncesiji, a u septembru iste godine pribavljena je druga izmjena lokacijskih uslova kojima je predviđena izgradnja elektrane snage 146,06 MW.

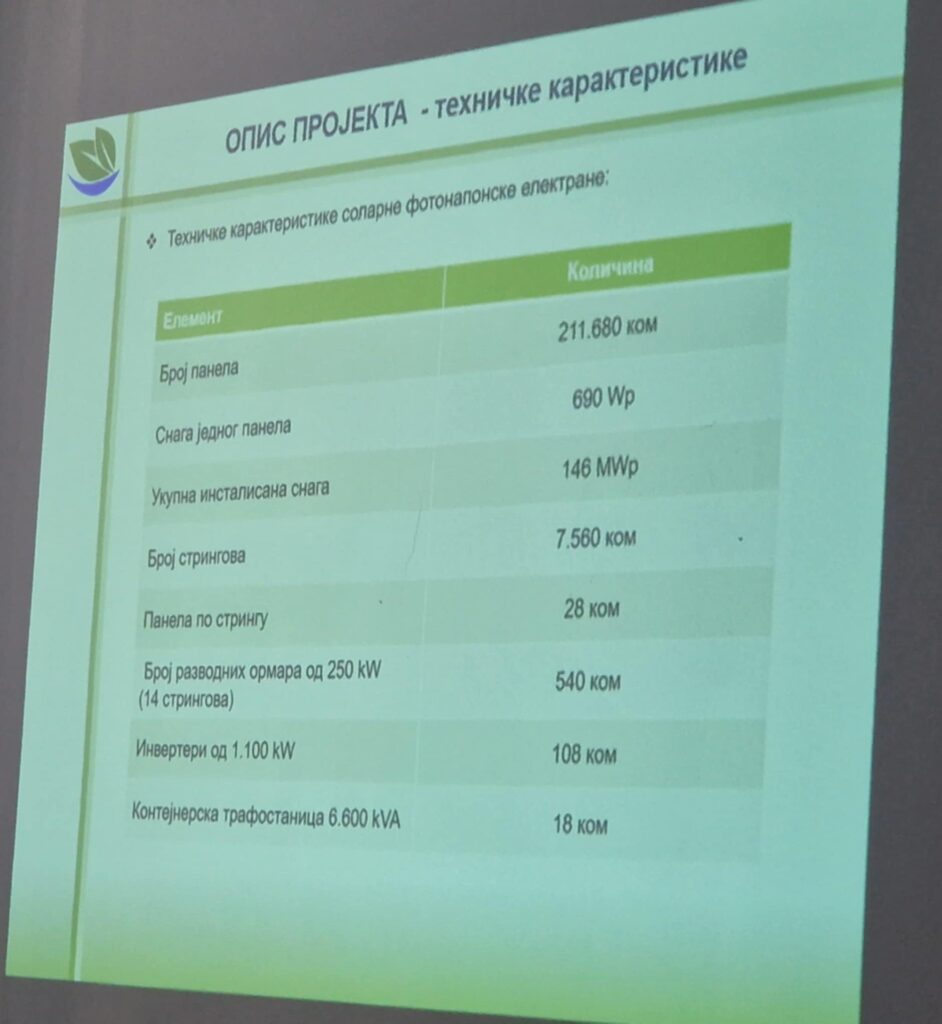

Tehničke karakteristike solarnih fotonaponskih elektrana

Studija uticaja – uočen uticaj na kulturno istorijsko nasljeđe

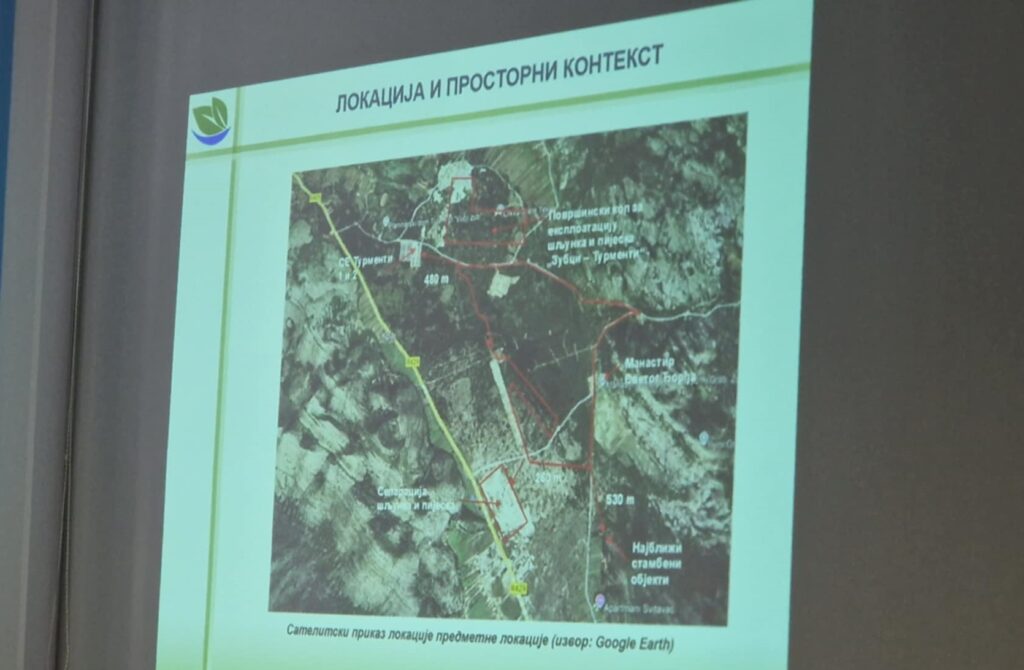

U predstavljanju studije uticaja na životnu sredinu uočen je vizuelni urbanistički momenat, uticaj na kulturno istorijsko i prirodno nasljeđe s obzirom na to da su se paneli po planu trebali nalaziti u neposrednoj blizini manastira Svetog Đorđa, koji je pod zaštitom kulturno istorijskog nasljeđa.

Kako su nam pojasnili iz ministarstva građevinarstva i ekologije, Zavod je u skladu sa procjenjenim uticajem naložio investitoru da uradi studiju uticaja nakon čega je projektant sklonio panele i obezbjedio zone zaštite.

U nacrt studije uticaja, koji je juče predstavljen u Gradskoj upravi, javnost može izvršiti uvid i dati svoje sugestije do 6. novembra.

Planovi: Umjesto aerodroma paneli

Na Zubačkom platou prostornim planovima su predviđene još dvije solarne elektrane – “Trebinje 2” i “Trebinje 3”. Ukoliko se svi projekti realizuju, ukupna snaga instaliranih postrojenja bi dostigla oko 252 megavata, a čime bi bilo obuhvaćeno 300 hektara.

Inače, poslije dodjele koncesije za “Trebinje 1”, ERS je tražila da realizuje još dva projekta.

Kako se moglo čuti na jučerašnjoj javnoj raspravi, “Trebinje 2” bi, prema planu trebalo da bude izgrađeno na prostoru nekadašnje zone planirane za aerodrom Zubci, dok je “Trebinje 3” planirano uz put, u blizini kamenoloma.

Podijeli članak
2 komentara

Komentariši

Vaša email adresa neće biti objavljivana. Neophodna polja su označena sa *

Skip to content
Politika privatnosti

Ova Politika privatnosti definiše politike kontrolora podataka: Udruženje građana „Druga priča“, Stari grad 62, Trebinje, Bosna i Hercegovina u daljem tekstu portal Direkt o prikupljanju, korišćenju i otkrivanju vaših podataka koje prikupljamo kada koristite našu web stranicu www.direkt-portal.com Kontakt osoba zadužena za rukovođenje i nadzor prikupljanja i obrade ličnih podataka: Nikolija Bjelica Škrivan, nikolija.bjelica@direkt-portal.com

Pristupanjem ili korišćenjem naše internet stranice, pristajete na prikupljanje, korišćenje i otkrivanje vaših informacija, odnosno ličnih podataka, u skladu sa ovom Politikom privatnosti.

Više pročitajte na našoj stranici Politika privatnosti.
